Note de cadrage : structure type, méthode et exemple concret pour réussir vos projets
La réussite d’un projet repose moins sur l’exécution que sur la clarté de sa définition initiale. La note de cadrage est le document fondateur qui aligne la vision du commanditaire avec celle de l’équipe opérationnelle. Souvent confondue avec un simple résumé ou un cahier des charges exhaustif, elle agit comme une boussole stratégique. Ce guide détaille la structure rigoureuse et propose un exemple concret pour transformer vos idées en un projet validé.
Qu’est-ce qu’une note de cadrage et pourquoi est-elle indispensable ?
La note de cadrage est un document synthétique de 3 à 10 pages rédigé lors de l’initialisation d’un projet. Elle ne décrit pas la conception technique, mais définit le « pourquoi » et le périmètre de l’intervention. Elle sert de contrat moral entre les parties prenantes.
Testez vos connaissances sur la note de cadrage
Différence entre note de cadrage et cahier des charges
La confusion est fréquente, mais leurs rôles diffèrent. La note de cadrage intervient en amont pour valider la faisabilité et l’opportunité. Le cahier des charges est un document technique détaillé qui intervient une fois le projet lancé. Si la note de cadrage est la vision, le cahier des charges est le plan d’exécution.
Les bénéfices d’un cadrage rigoureux
Un cadrage bien mené garantit l’alignement stratégique avec les objectifs de l’entreprise. Il limite le « scope creep », ce phénomène où le périmètre s’étend sans contrôle budgétaire. Ce document permet également d’obtenir une validation formelle des décideurs avant d’engager des ressources et réduit l’incertitude en identifiant les risques majeurs dès le départ.

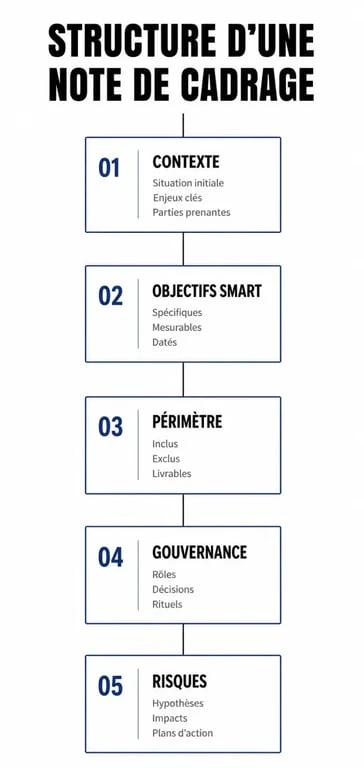

La structure type d’une note de cadrage efficace
Pour être efficace, une note de cadrage suit une progression logique. La méthode QQOQCP (Qui, Quoi, Où, Quand, Comment, Pourquoi) permet de ne rien oublier. Voici les sections à intégrer.

1. Contexte et enjeux du projet
Cette section explique la genèse du projet. Quel problème faut-il résoudre ? Quelle opportunité le marché présente-t-il ? Il s’agit de donner du sens au travail accompli. Lier le projet aux objectifs globaux de l’organisation renforce sa légitimité.
2. Objectifs SMART et indicateurs de succès
Un objectif flou mène à un résultat décevant. Vos objectifs doivent être SMART : Spécifiques, Mesurables, Atteignables, Réalistes et Temporels. Par exemple, au lieu de viser une simple « augmentation du trafic web », fixez-vous comme but d’augmenter le trafic organique de 20 % en 6 mois via l’optimisation du tunnel de conversion.
3. Périmètre et limites (In/Out)
C’est la partie la plus critique. Listez précisément ce qui est inclus dans le projet, mais aussi ce qui en est exclu. Définir le « Out » protège le chef de projet contre les demandes additionnelles qui pourraient faire dériver le budget et le planning.
4. Gouvernance et parties prenantes
Qui décide ? Qui exécute ? Qui est informé ? L’utilisation d’une matrice RACI clarifie les rôles :
R (Responsible) : Celui qui réalise l’action. A (Accountable) : Celui qui approuve et porte la responsabilité finale. C (Consulted) : Ceux dont l’avis est requis. I (Informed) : Ceux qui sont tenus au courant de l’avancement.
Exemple concret : Note de cadrage pour la refonte d’un site e-commerce
Voici un exemple simplifié pour un projet de modernisation de plateforme de vente en ligne.
| Section | Contenu de l’exemple |
|---|---|
| Titre du Projet | Refonte de la plateforme « Éco-Boutique 2025 » |
| Commanditaire | Direction Marketing & Direction Digitale |
| Contexte | Le site actuel a 5 ans. Le taux de rebond mobile atteint 70 % et le tunnel de paiement est obsolète. |
| Objectif Principal | Réduire le taux d’abandon de panier de 15 % d’ici la fin de l’année. |
| Périmètre (In) | Nouveau design UX/UI, migration vers Shopify, intégration du paiement en 3x. |
| Hors Périmètre (Out) | Création du contenu éditorial, gestion des réseaux sociaux. |
| Budget Estimé | 45 000 € HT (développement et design inclus). |
| Calendrier | Lancement en janvier, mise en production prévue pour juin. |
La clarté des objectifs et la délimitation du périmètre évitent les malentendus dès la réunion de lancement. L’aspect financier et temporel permet aux décideurs d’arbitrer le lancement effectif.
Anticiper les risques : l’analyse SWOT intégrée
Une note de cadrage qui ignore les obstacles manque de crédibilité. Intégrer une analyse rapide des risques montre une vision mature du projet. Identifiez les forces (atouts de l’équipe), les faiblesses (manque de compétences), les opportunités (nouvelle technologie) et les menaces (changement de réglementation). Cette démarche permet d’ajuster la trajectoire avant que les problèmes ne surviennent.
Prioriser les besoins avec la méthode MoSCoW
Si le budget est serré, priorisez les fonctionnalités : Must have (indispensable), Should have (important mais pas vital), Could have (confortable) et Won’t have (non traité pour cette phase).
Les 3 erreurs à éviter lors de la rédaction
Certains pièges peuvent rendre votre note de cadrage inefficace.
1. Vouloir être trop exhaustif
Une note de 50 pages ne sera pas lue. Gardez les détails techniques pour le cahier des charges. L’objectif est la validation de la vision globale.
2. Oublier de définir les critères d’acceptation
Ne vous contentez pas de définir l’objectif. Précisez quand la mission est terminée et réussie. Listez les livrables attendus, comme un prototype cliquable ou un code source documenté.
3. Rédiger la note seul
La note de cadrage est un outil de communication. Si vous ne consultez pas les experts techniques ou les futurs utilisateurs, vous risquez de proposer un projet déconnecté des besoins réels. La co-construction assure l’adhésion future.
Une note de cadrage réussie permet à n’importe quel lecteur de comprendre en moins de cinq minutes les enjeux, le coût et les bénéfices attendus. Elle constitue le socle de confiance entre le client et l’équipe projet.
